Bauprojekt Vogelwinkel

Wir bauen 106 familienfreundliche Mietwohnungen an schönster Baarer Wohnlage (Gebiet Himmelrich/Burgmatt).

  Baustart: Januar 2022
  Bauzeit: ca. 3.5 Jahre
  Geplanter Erstbezug: ab Mitte 2025
  --> Wir führen aktuell noch KEINE Warteliste für Mietinteressenten!
  Stand: Februar 2024

Aktuelle Informationen zum Baufortschritt und die Baustellen-Webcam finden Sie unten:

Das Wichtigste in Kürze

Bauzeit:
Januar 2022 bis Sommer 2025
Bauarbeiten:
106 Mietwohnungen
Bauherrschaft:
Korporation Baar-Dorf

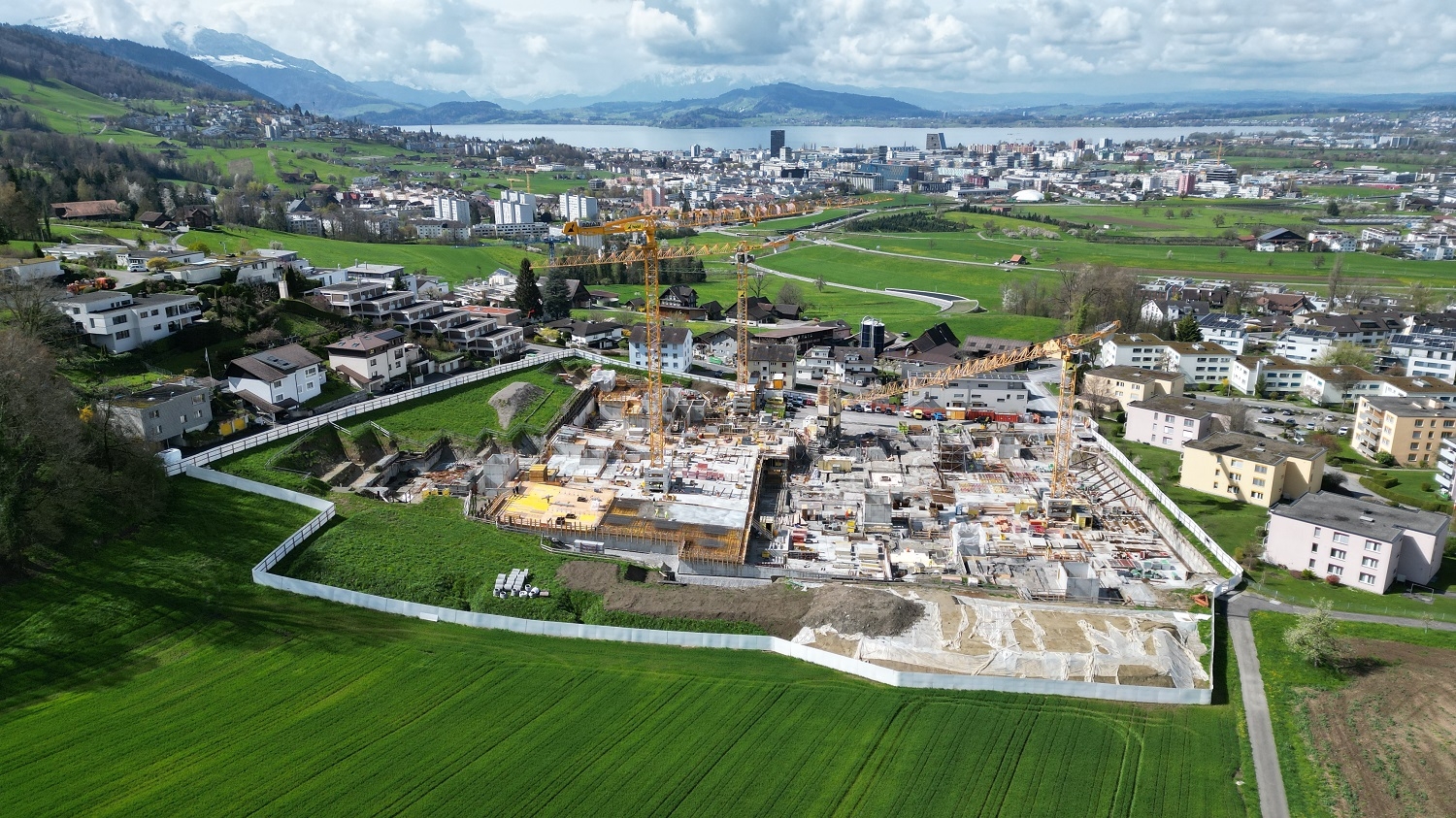

BAUSTELLENINFORMATIONEN (aktuell)

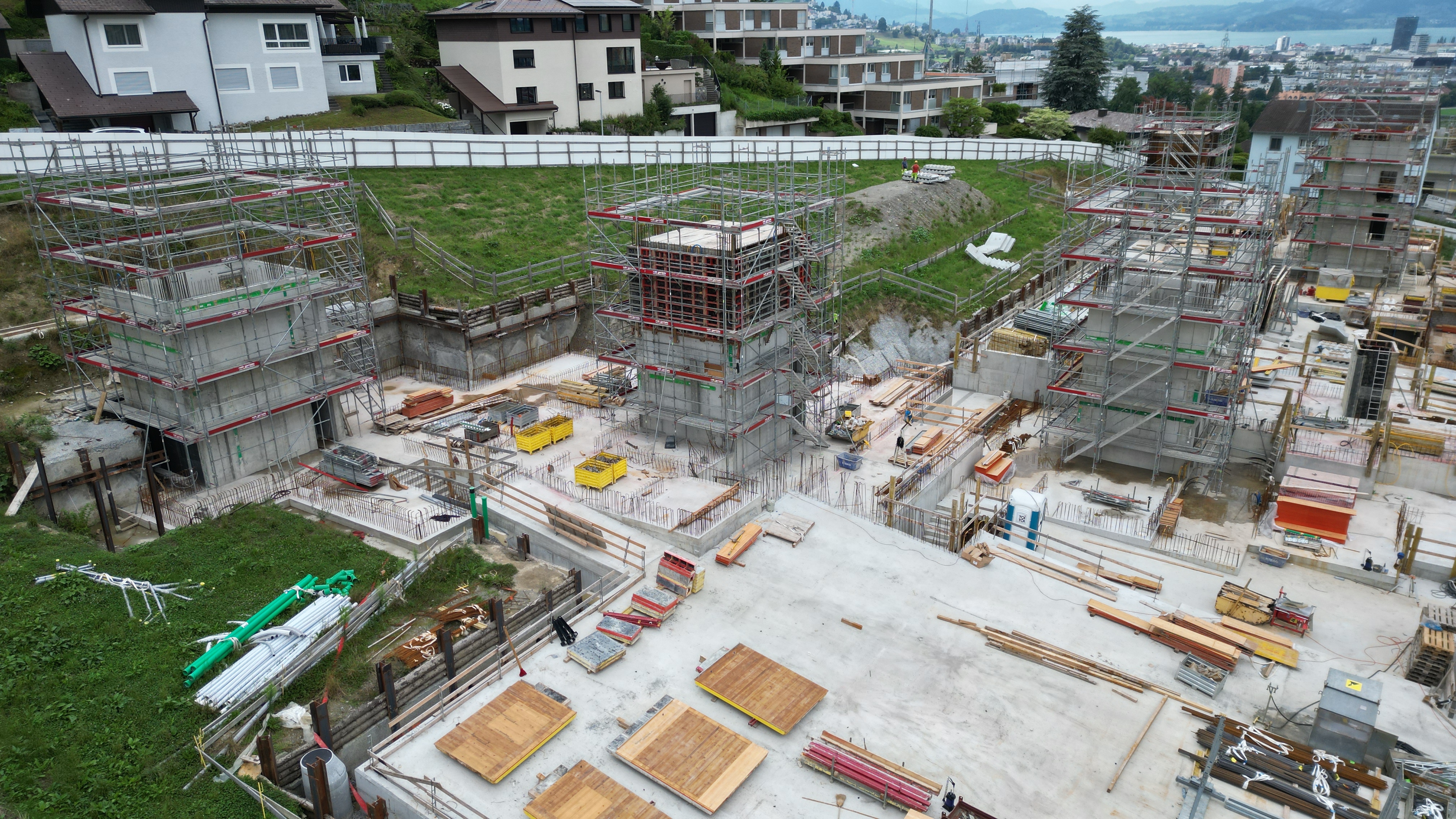

Tiefbauarbeiten:

- Hinterfüllungen im Bereich Einstellhalle zw. Haus 2-3 unterbrochen
- Verlegen Objektschutzleitung Haus 3C im Bereich Hangsicherung
- Verlegen Drainageleitung Haus 1+2 im Bereich Rühlwand

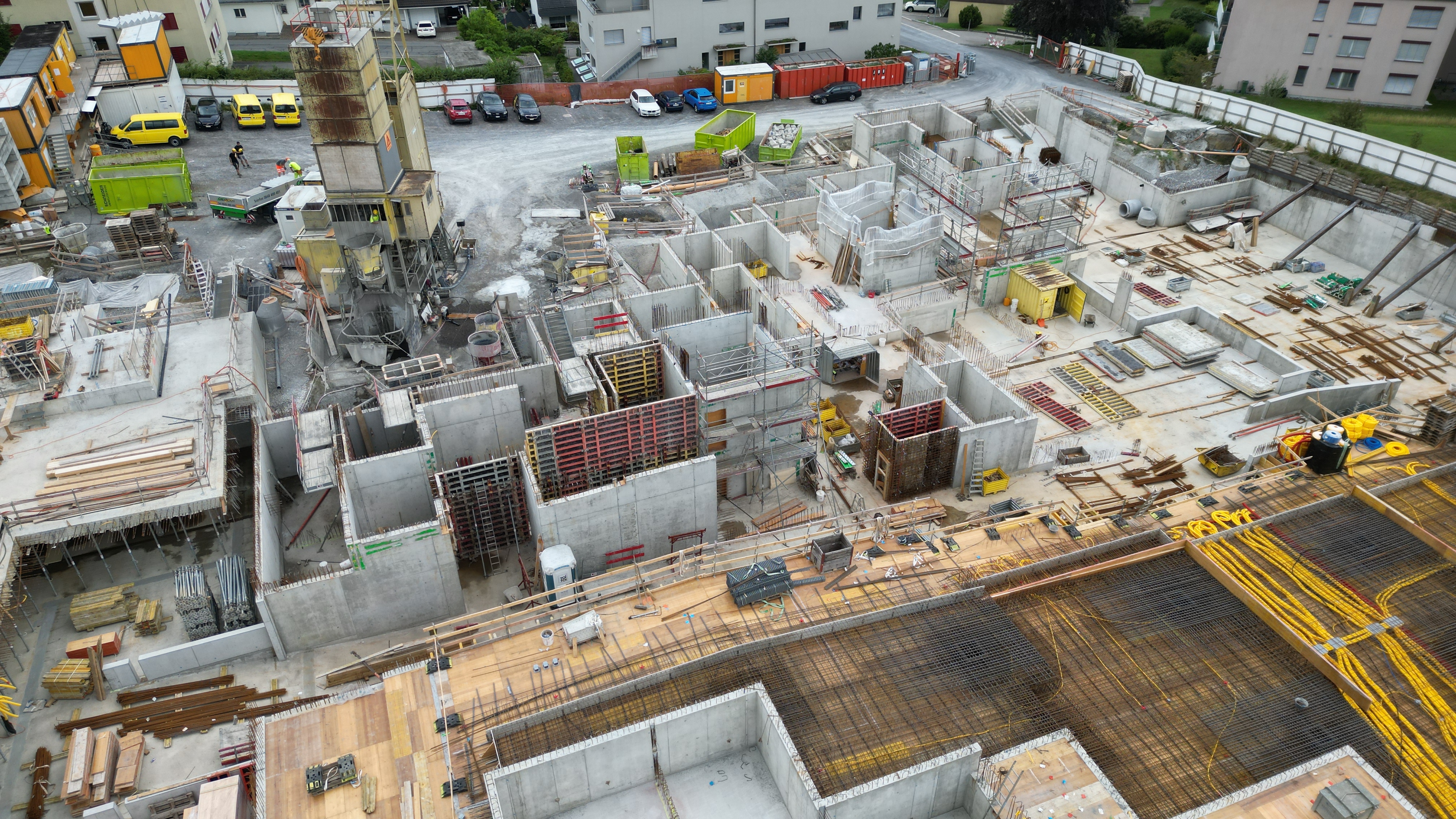

Baumeisterarbeiten:

Haus 4
- Wände Haus 4C 3.OG (WHG 4C-03-1) in KW 06-07
- Decke Haus 4C 3.OG (WHG 4C-03-1 / UK 21.83) in KW 07-08
- Rohbauende Haus 4B (fertig ausgeschalt) Ende KW 07
- Rohbauende Haus 4C (fertig ausgeschalt) Ende KW 09
Haus 3
- Decke Haus 3C EG (WHG 3C-00-2 / UK +18.81) in Arbeit
- Rohbauende Haus 3A (fertig ausgeschalt) Ende KW 10
- Rohbauende Haus 3B (fertig ausgeschalt) Ende KW 12
- Rohbauende Haus 3C (fertig ausgeschalt) Ende KW 13
Haus 2
- Decken Haus 2C 1.OG (WHG 2C-01-1 / 2C-01-2 / 2C-01-3 / UK +10.445) in Arbeit
- Rohbauende Haus 2B (2.OG fertig ausgeschalt) Ende KW 10
- Rohbauende Haus 2C (3.OG fertig ausgeschalt) Ende KW 16
Haus 1
- Rohbauende Haus 1A (2.OG fertig ausgeschalt) Ende KW 17
- Rohbauende Haus 1B (2.OG fertig ausgeschalt) Ende KW 18
- Rohbauende Haus 1C (3.OG fertig ausgeschalt) Ende KW 22

(Stand: 22.01.2024)

Zeitraffer Webcam seit Januar 2022
